Модульный дом за 20 дней: как это устроено на производстве

Изготовление модульного дома Woodárt занимает от 20 дней, установка на участке - от 1 до 5 дней, гарантия 2 года. Но эти 20 дней относятся к цеху, а не ко всей стройке. Фундамент, подключение к сетям и благоустройство в них не входят и считаются отдельно. Разбираем по этапам, что и когда происходит.
«За 20 дней дом не построить» - откуда берётся срок
Это первое, что мы слышим, когда называем срок. И возражение честное, если представлять стройку так, как она выглядит на участке: сначала основание, потом каркас, потом кровля, потом окна, потом инженерия и отделка. Каждый этап ждёт предыдущий, а все вместе ждут погоду и подвоз материала. За 20 дней так действительно не выйдет.
На производстве последовательность другая. 20 дней - это срок изготовления модуля в цехе, а не срок от звонка до новоселья. Пока в цехе собирают каркас, зашивают стены, заводят электрику и сантехнику, участок стоит нетронутым. И наоборот: подготовка основания идёт в это же время, а не после. Два процесса не ждут друг друга, вот и вся арифметика.
Дальше готовый модуль привозят и ставят. В карточках обеих наших моделей срок на участке указан как 1-5 дней, и это именно установка и подключение, а не сборка. Дом приезжает собранным.

Что происходит на производстве, пока участок стоит пустым
Порядок работы у нас один и тот же для любого объекта, от хозблока до дома. Шесть шагов:
- Проект и расчёт. Определяем размеры, планировку, материалы и комплектацию, готовим проект и фиксируем стоимость. Срок изготовления начинает идти отсюда, а не с момента первого звонка.
- Подготовка к установке. Проверяем место установки, подъезд к участку, тип основания и то, как повезём готовый модуль. Этот шаг многие производители пропускают, а потом выясняется, что машина не заедет.

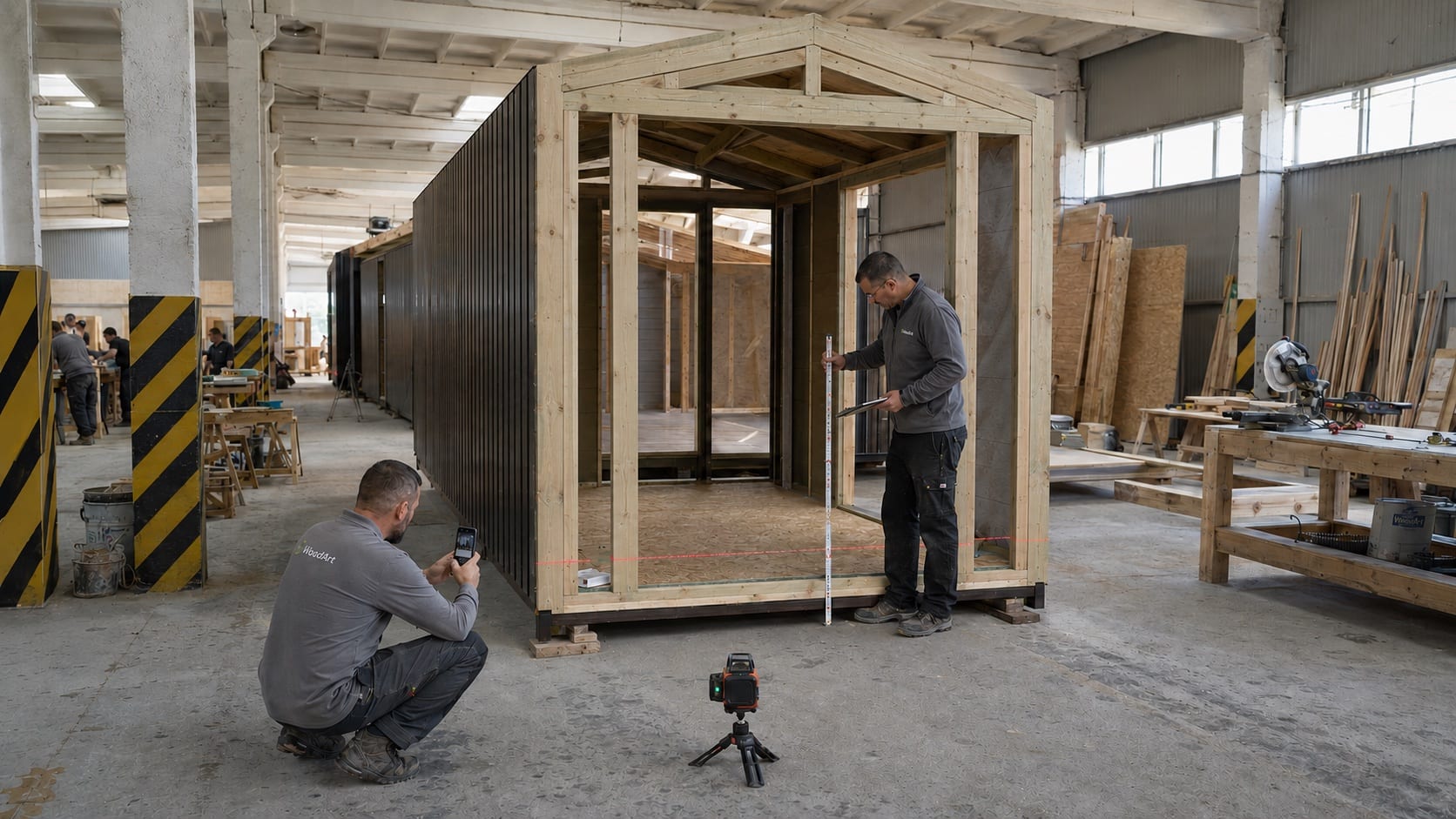

- Изготовление на производстве. Собираем объект в собственных тёплых цехах, контролируя материалы, геометрию и основные узлы.
- Доставка и монтаж. Везём собственным транспортом, ставим силами своих монтажных бригад.
- Отделка и комплектация. Зашиваем стены, ставим электрику и сантехнику, доводим объект до того, что записано в комплектации.
- Проверка и передача. Проходим готовый объект, передаём его заказчику и оформляем официальную гарантию.
Ключевое здесь - третий пункт. Модуль собирают в закрытом цехе, а древесина у нас своя, с собственной лесобазы, поэтому и материал, и подготовка элементов каркаса под контролем ещё до сборки. Цех - это не «быстрее любой ценой», это повторяемость: один и тот же узел собирается одинаково в январе и в июле.
Что до самого модуля: утепление каменной ватой, чистовая отделка, электрика и сантехника заводятся здесь же, на производстве. Дом приходит готовым к жизни круглый год, а не только на летний сезон, и заселиться можно в день установки.
Почему в цехе быстрее, чем на участке
Про модульные дома обычно пишут «мороз не мешает» - это аргумент для средней полосы. На Кубани график ломает другое. Июльская жара, когда бригада физически не может работать полный день на открытой площадке. Ливень стеной, после которого пиломатериал под открытым небом надо сушить, а не зашивать им стены. И раскисший подъезд к участку в сезон дождей, из-за которого машина с материалом просто не доезжает.
В цехе ничего из этого не происходит. Материал лежит под крышей, станки и инструмент под рукой, бригада не тратит день на разгрузку и перетаскивание. Поэтому изготовление модуля - от 20 дней, а стройка каркасного дома на участке - от 30 дней. Обе цифры про разное: подробный расклад по деньгам и этапам есть в статье сколько стоит каркасный дом в Краснодаре.


Что входит в 20 дней, а что нет
Вот таблица, из-за которой, собственно, и написана статья. Когда человек читает «дом за 20 дней», он подставляет туда всё: и сваи, и свет, и воду, и дорожку до калитки. Так не бывает ни у кого, включая нас.
| Этап | Входит в 20 дней | Кто делает | От чего зависит |
|---|---|---|---|
| Проект, расчёт, согласование комплектации | Нет, идёт до старта | Мы | Скорость решений заказчика |
| Изготовление модуля в цехе | Да, это и есть срок | Мы | Модель и комплектация |
| Подготовка основания: винтовые сваи или площадка | Нет, идёт параллельно | Уточняется по участку | Грунт, рельеф, доступ техники |
| Доставка на участок | Нет, считается отдельно | Мы, свой транспорт | Адрес и дорога к участку |
| Установка и подключение на месте | Нет, 1-5 дней сверх срока | Наша монтажная бригада | Основание и подъезд |
| Подвести электричество, воду и канализацию к дому | Нет | Сетевая организация и профильные подрядчики | Сроки сетевиков, наличие сетей рядом |
| Благоустройство: настилы, дорожки, свет, газон | Нет | Заказчик или отдельный подрядчик | Бюджет и сезон |
| Документы, отступы от границ участка | Нет | Заказчик | Тип участка и его геометрия |
Отдельно про доставку: в стоимость изделия она не входит и считается под конкретный адрес. Цех для всех один, а логистика у каждого участка своя: сумма зависит от адреса, расстояния и формата перевозки. Правильнее назвать её после того, как мы посмотрим адрес и дорогу, чем поставить в прайс красивое «доставка включена» и добрать потом.
Две модели, комплектация под ключ, срок изготовления от 20 дней. Стоимость посчитаем с учётом вашего адреса и доставки.
Смотреть модульные дома с ценамиФундамент: почему хватает свай и почему это всё равно не входит в 20 дней
Модуль приходит на участок готовой жёсткой коробкой, собранной по геометрии в цехе. Ему не нужна лента под всей площадью, чтобы выравнивать стены по месту. Полноценный фундамент модульному дому не нужен: достаточно винтовых свай или подготовленной ровной площадки.
Но «простое» не значит «мгновенное» и не значит «бесплатное». Сваи надо завезти, закрутить и вывести в один уровень, а грунт на Кубани разный: где-то суглинок, где-то подтопление в межсезонье, где-то уклон. Что именно нужно на вашем участке, решается до заказа. Как это разбирается для каркасных домов, мы писали в статье про фундамент для дома в Краснодаре, логика выбора основания там та же.

Коммуникации и благоустройство: то, что видно на фото, но не входит в договор на дом
Внутри модуля электрика, сантехника и чистовая отделка уже есть, доделывать там нечего. Но это про то, что внутри корпуса. А вот довести до дома кабель, воду и канализацию на участке - отдельная работа, и часто самая непредсказуемая по срокам: тут всё упирается не в нас, а в сетевую организацию.

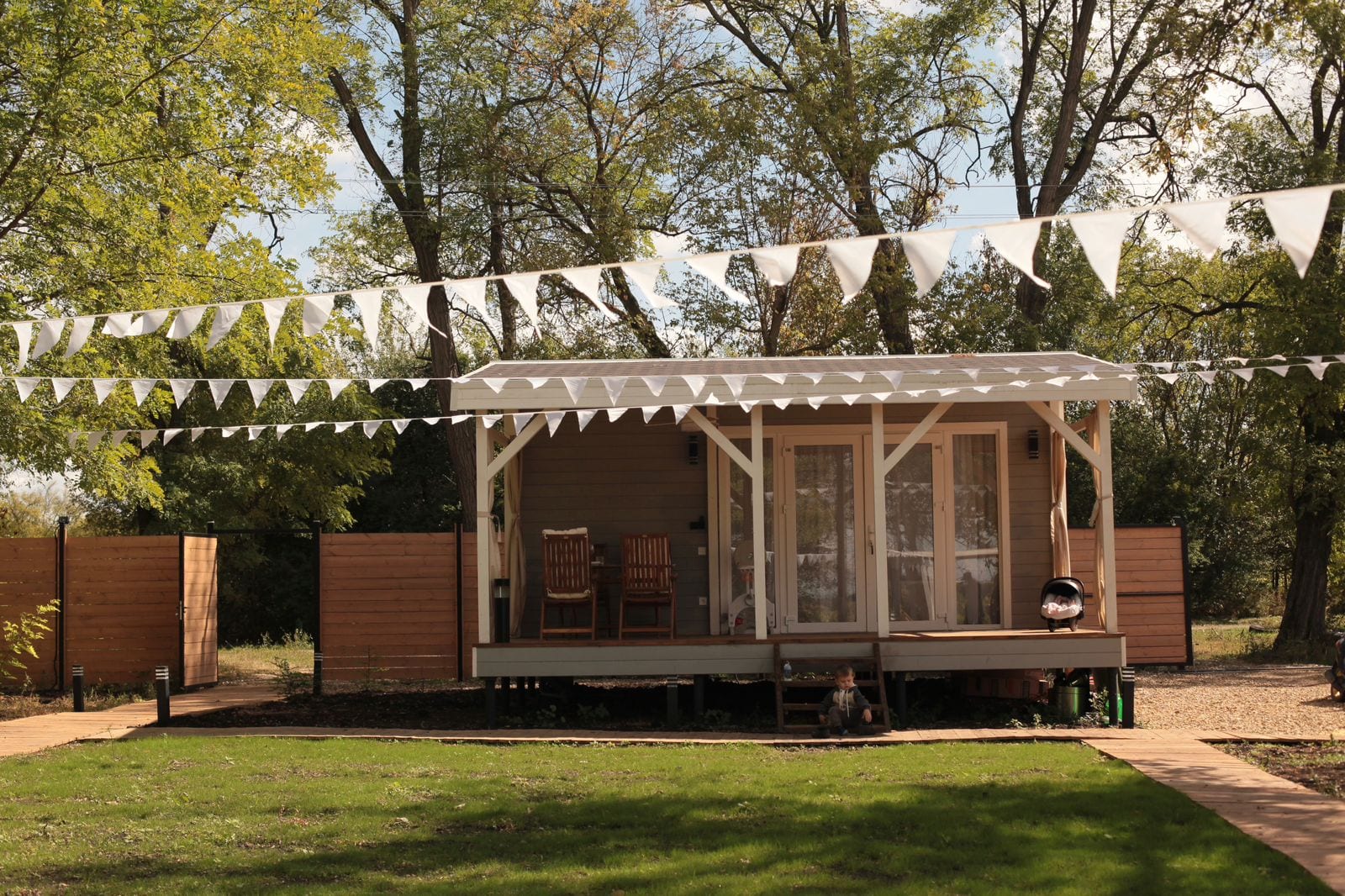

Второе, на чём люди обжигаются, это картинка. На красивом кадре модульного дома почти всегда есть гравийная площадка, настил, кострище, гирлянда, кресла. Сам дом на таком фото - это те самые 20 дней производства, а вся остальная сцена делается отдельно, другими руками и за другие деньги. Считайте бюджет сразу с ней, иначе первое лето вы проживёте в отличном доме посреди голого грунта.


Ограничения модульной технологии
Модульный дом решает не всякую задачу. Ниже четыре ограничения, о которых лучше узнать до подписания договора, а не после.
Габариты перевозки задаёт закон, а не конструктор
Готовый модуль едет к вам по обычным дорогам как груз, а для груза есть предельные габариты: ширина 2,55 метра (2,6 метра разрешено только для изотермических кузовов), высота 4 метра, длина 12 метров для одиночной машины и 20 метров для автопоезда. Всё, что больше, считается крупногабаритным и едет по специальному разрешению. Цифры заданы приложением № 1 к Правилам движения тяжеловесного и крупногабаритного транспортного средства, утверждённым постановлением Правительства РФ от 01.12.2023 № 2060 (действуют с 01.03.2024 до 01.03.2030).
Отсюда и пропорции модульных построек: они вытянутые, а не квадратные. Хорошо это видно на нашей банной линейке, где ширина у всех моделей одна и та же - 2,5 метра, а меняется только длина, от 3 до 7,5 метров; цены и размеры собраны в статье про модульную баню. По домам точных габаритов на сайте нет, и придумывать их мы не будем. Большая площадь в модульной технологии набирается объединением модулей, а это уже другая логистика и другой монтаж.
Планировка задана на заводе
У нас две модели, обе 32 м², одна спальня, один санузел, готовность под ключ. Это осознанный размен: вы получаете предсказуемый срок и предсказуемую цену, но не рисуете планировку с нуля. Если нужна своя геометрия, второй этаж, три спальни или большая гостиная - это каркасная технология, и выбирать между ними мы подробно разобрали в статье каркасный или модульный дом.
Доступ техники на участок
Чаще всего срок ломается именно здесь. Модуль надо не только довезти, но и снять с машины и поставить на опоры. Мешают узкие проезды в старых садовых товариществах, ворота, низко висящие провода над въездом, деревья вплотную к дороге и раскисший грунт после дождя. Поэтому подъезд мы проверяем на втором шаге, до запуска в производство.
Отступы и соседи
Дом надо не просто поставить, а поставить в границах. СП 53.13330.2019 «Планировка и застройка территории ведения гражданами садоводства» в пункте 6.7 задаёт минимальное расстояние от садового или жилого дома до границы соседнего участка - 3 метра. Свод правил применяется добровольно, но именно на него смотрят при спорах, поэтому на узком участке место под модуль стоит разметить заранее.
Кому модульный дом не подойдёт
Скажем прямо, чтобы не тратить ваше и своё время. Модульный дом не ваш вариант, если:
- Нужна площадь заметно больше, чем даёт один модуль, и объединять модули вы не готовы.
- Нужна своя планировка, второй этаж или нестандартная геометрия.
- К участку не заедет манипулятор и расширить проезд нельзя.
- Участок узкий, и три метра отступа от границы соседа не набираются.
Сколько стоит и что спросить у производителя
По модульным домам у нас две позиции: модульный дом с террасой 32 м² от 1 300 000 ₽ и модульный дом с верандой 32 м² от 1 450 000 ₽. Обе - одна спальня, один санузел, готовность под ключ, установка на участке 1-5 дней. Гарантия на дом 2 года. Цена фиксируется в договоре до начала работ, доставка считается отдельно.
Отдельная особенность технологии: при необходимости модульный дом можно снять с основания и перевезти на другой участок. Каркасный так не переставишь, и для арендованной земли это иногда решающий аргумент.
Обычно перед покупкой идут читать отзывы владельцев. Это разумно, но по отзывам не видно главного - за что вам в итоге выставят счёт. Спрашивайте у любого производителя пять вещей:
- С какого дня считается срок: с предоплаты, с подписания проекта или с запуска в цех?
- Входит ли в срок подготовка основания и кто её делает?
- Кто отвечает за подключение к электричеству, воде и канализации?
- Чем срок зафиксирован в договоре и что будет при его нарушении?
- Что происходит, если к участку не сможет заехать техника, и кто платит за перенос монтажа?
И последнее. Производство у нас в Краснодаре, возим и по краю, и дальше по России, а на цех можно приехать и посмотреть: мы проводим экскурсии и показываем этапы производства. Не вылизанный кадр из каталога, а модуль в сборке, с открытыми узлами и рабочими внутри. Это самый прямой способ проверить срок до того, как вы за него заплатили.
Считайте не срок цеха, а свой график: основание, сети и благоустройство живут отдельными сроками и отдельными деньгами.
Покажем комплектацию обеих моделей, посчитаем доставку по вашему адресу и назовём дату, к которой модуль встанет на участок.
Выбрать модель и рассчитать срокЧастые вопросы
- За сколько дней делают модульный дом под ключ?
- Изготовление модуля на производстве занимает от 20 дней. Установка и подключение на участке - от 1 до 5 дней. Проект и расчёт идут до старта этого срока, а основание готовят параллельно с изготовлением модуля, поэтому общий график оно обычно не удлиняет.
- Правда ли, что дом делают за 20 дней, или это маркетинг?
- Правда, если понимать, что именно считается: это срок сборки в цехе. В цехе на график не влияют жара, ливни и раскисший подъезд. Полный срок «от заявки до заселения» всегда длиннее на проект, доставку и монтаж.
- Что не входит в 20 дней?
- Проект и расчёт, подготовка основания, доставка, установка на участке (1-5 дней сверх), подключение к внешним сетям - электричеству, воде и канализации, благоустройство территории и оформление документов. Доставка не входит в стоимость изделия и считается по адресу.
- Входит ли подготовка основания в срок изготовления и кто её делает?
- Не входит: пока модуль собирают в цехе, основание готовят на участке параллельно. Полноценный фундамент не нужен, достаточно винтовых свай или подготовленной ровной площадки, но объём работ зависит от грунта, уклона и доступа техники. Кто именно делает основание, фиксируется до заказа.
- Почему нельзя сделать модуль любой ширины?
- Модуль везут по дорогам общего пользования, а там действуют предельные габариты: ширина 2,55 м, высота 4 м. Всё, что больше, едет по специальному разрешению, поэтому модульные постройки вытянутые, а большая площадь набирается объединением модулей. Реквизиты постановления и цифры по длине - выше в статье.
- Можно ли изменить планировку модульного дома?
- В модульной технологии планировка задана моделью. У нас это две позиции по 32 м² с одной спальней и одним санузлом. Если нужна своя геометрия, два этажа или больше комнат, правильнее смотреть каркасный дом: срок строительства там от 30 дней, зато проект делается под вас.
- Можно ли приехать и посмотреть производство?
- Да, мы проводим экскурсии и показываем этапы производства. Цех находится в Краснодаре, удобное время согласует менеджер. Это самый простой способ проверить, реален ли обещанный срок.
Посчитаем ваш проект под участок и размеры.
Смотреть модульные дома под ключ
